在水地暖施工的第一阶段中,主管道已经安装完毕,现在可以通知水地暖厂家来家进行安装盘管及回填工作了,有两种施工方法,一种为湿铺法,一种为干铺法。湿铺法成本要低一些。

一、 施工流程
安装壁挂炉→安装分集水器→铺设保温层、边界膨胀带→铺设反射铝箔层→铺设盘管→连接分水器→根据施工图进行埋地管材铺设→设置过门伸缩缝→中间验收(一次水压试验)→安装温控器→混凝土回填→完工验收(二次水压试验)→运行调试
二、 施工规范
1、 安装壁挂炉时,严格按照管线的相应接口进行对接,尽量缩短线路的距离,本着横平竖直的原则进行连接;
2、 安装分集水器时,应将分集水器水平安装于图纸指定位置,分水器于上集水器于下,间距200mm,集水器中心距地面高度不小于300mm安装牢固,分水器一般安装在卫生间或厨房;
3、 保温层要铺设平整,板缝处要用胶粘贴牢固;
4、 反射膜铺贴在保温板上,一定平整,不得有褶皱,并且要遮盖严密,不得有漏保温板或地面现象;

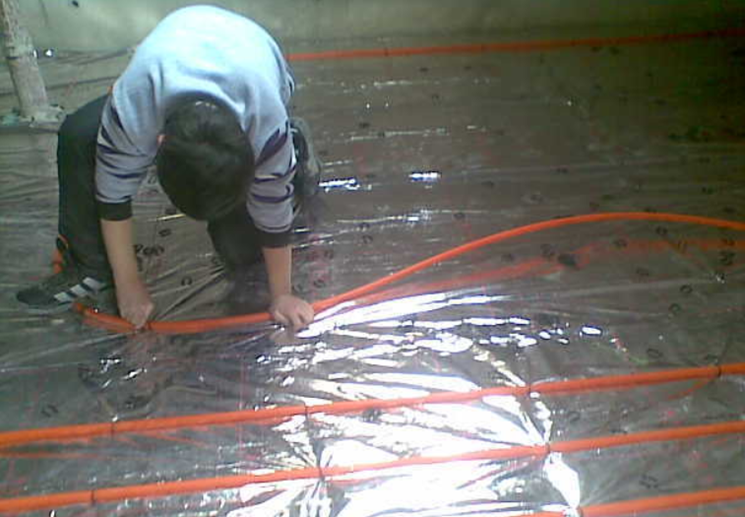

5、 严格按照设计施工图纸铺设地暖盘管,并用塑料卡钉将管材固定于复合保温板及反射膜上;
6、 必须对管道进行水压冲洗、吹扫等,保证管道内无异物;
7、 管路铺设完毕后,回填之前,必须进行打压试验,打压的压力应为工作压力的1.5-2倍,但不小于0.6Mpa,稳压1小时内压力降不大于0.05Mpa,且不渗不漏为合格;

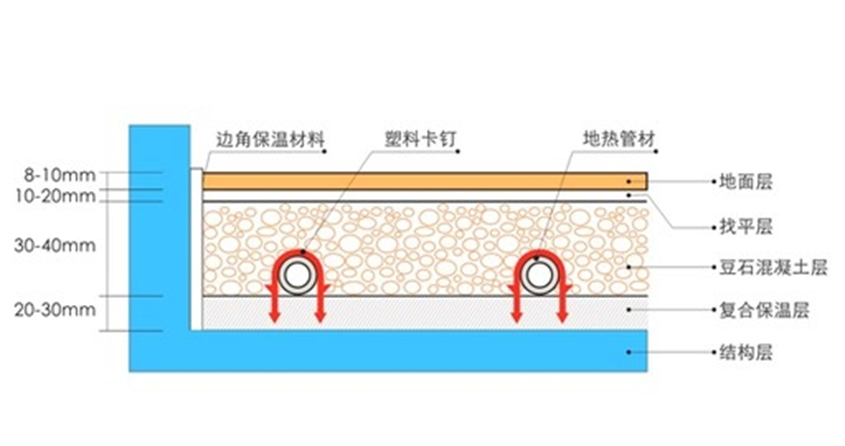

8、 地暖回填宜采用C20豆石混凝土,豆石粒径宜为5-15mm;水泥应采用标号不低于32.5号的普通硅酸盐水泥;砂子宜采用中砂或粗砂,含泥量不大于5%;水泥、砂子、豆石的比例是1: 2: 2.5-3;回填层厚度一般为30-50mm。

9、 建议回填时在门口、过道、地漏等位置做好记号,防止后期施工中不当行为破坏地暖管道。
三、 验收规范
1、 验收的重点是隐蔽工程环节,建议业主一定现场监工并做验收,回填完的验收只是验收结果了,最多是看看分集器的外观,壁挂炉的外观;
2、 温控器让厂家留下,墙面贴完壁纸或刷完墙漆后,可以让厂家安装,或让装修电工帮忙安装。
